【大干三季度 奋力保全年】县供电公司:高效推进杆线迁改 助力项目建设“加速跑”

2023-09-25 17:10

为助力长征国家文化公园英山园区建设,县供电公司早谋划、早部署、早安排,多措并举,全力推进项目配套电力迁改各项工作,护航项目建设。

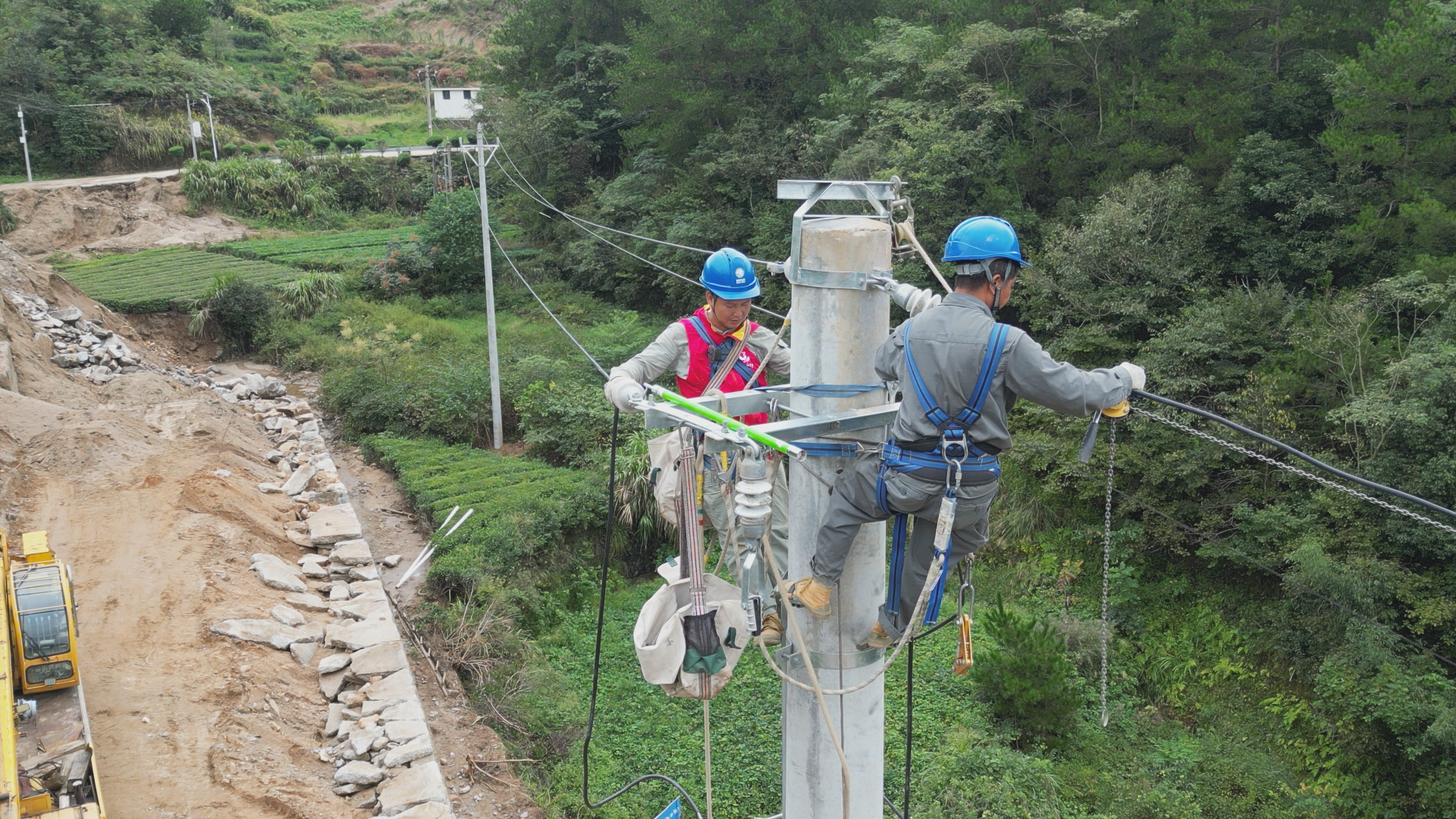

日前,记者在位于陶家河乡胡家垸村的长征国家文化公园红二十五军长征历史步道项目杆线迁移工程现场看到,县供电公司工作人员正在紧锣密鼓的开展高空作业,在地面人员的配合下对线路进行迁改。

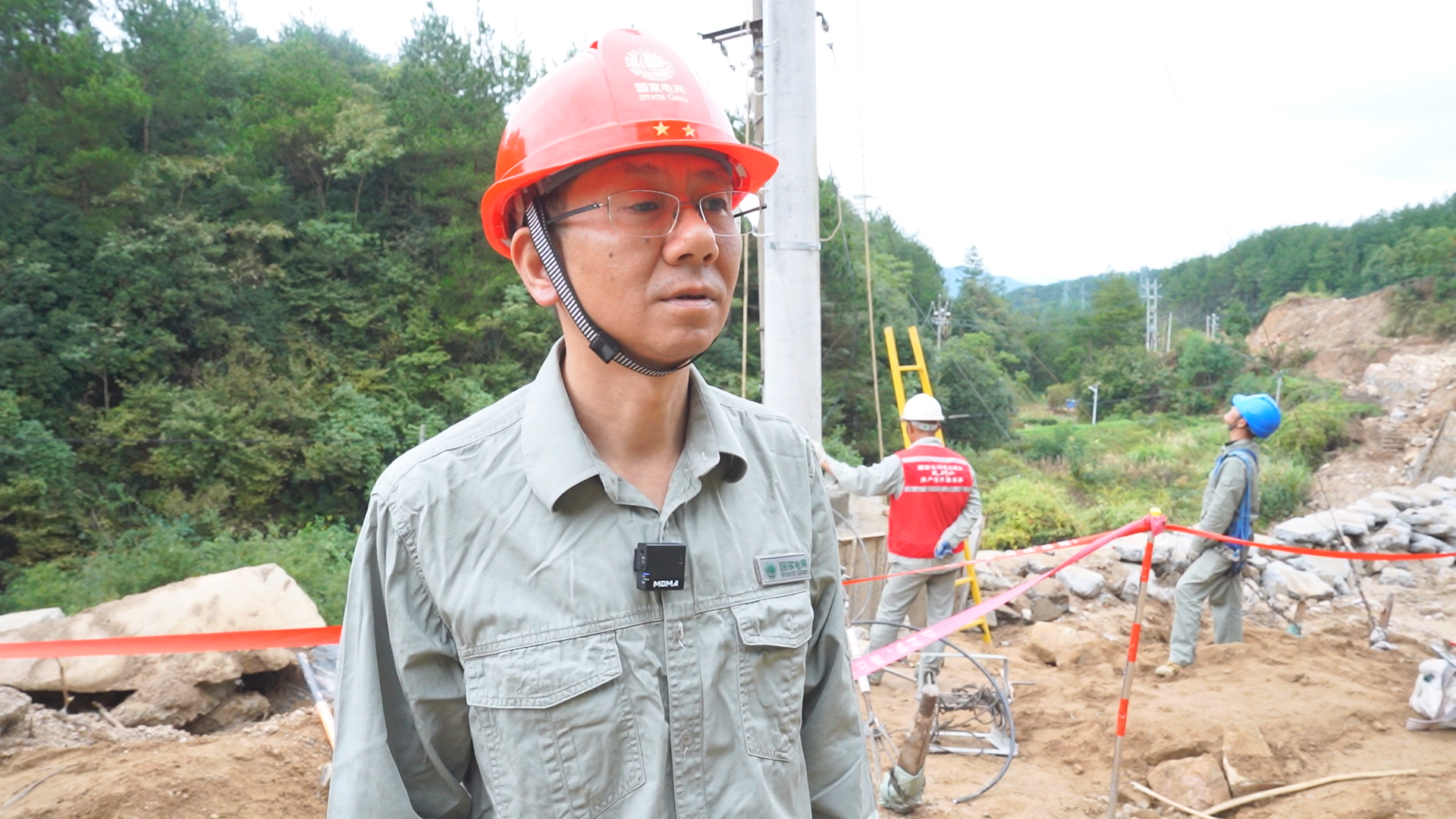

县供电公司电力迁改工程项目负责人程英豪说:“我们9月8号正式动工,对全线的杆线进行迁移,我们一共新建杆塔48基,拆除老旧线路杆塔38基,共计新架线路2.4公里。”

为确保工程顺利推进,县供电公司积极组织技术人员进行现场勘察,结合项目规划,制定出最佳迁改方案。在施工过程中,对所有线路的隐患全部进行整治,同时,对线路还加装智能开关,在今后恶劣天气下或其他环境影响负荷变化导致线路故障时,可通过智能开关快速进行隔离,确保园区用电安全可靠。

县供电公司电力迁改工程项目负责人程英豪说:“为了确保开园的要求,我们整个工程队18人一直坚守在陶河的工地上连续作战,按照新的最高标准化线路的要求,确保工程质量,按期完成。”

(融媒体记者:段炜 徐伟 编辑:刘锦芮 审核:黄炎 终审:罗春生)

相关阅读

https://img.cjyun.org/a/10119/202309/e111c39e92ad4685d07fd6c6ccb530dc.png
{"appId":"wx131e5c4dff1d3ad4","nonceStr":"ZX3fuXUNuSgLUegz","timestamp":1746922198,"signature":"82bbfee4d1f8de759d5990c2383aaea5c0358ba0","link":"http:\/\/m.ysxw.cn\/p\/59195.html","desc":"","title":"\u3010\u5927\u5e72\u4e09\u5b63\u5ea6 \u594b\u529b\u4fdd\u5168\u5e74\u3011\u53bf\u4f9b\u7535\u516c\u53f8\uff1a\u9ad8\u6548\u63a8\u8fdb\u6746\u7ebf\u8fc1\u6539 \u52a9\u529b\u9879\u76ee\u5efa\u8bbe\u201c\u52a0\u901f\u8dd1\u201d","imgUrl":"https:\/\/img.cjyun.org.cn\/a\/thumb\/10119\/202102\/b35488e5b18ca124f95bff22a549f85d.png!w300_h300.png","debug":""}
